Piece i kotły
Koszt budowy biogazowni — analiza wydatków, składowych i dofinansowaniaKoszt budowy biogazowni — analiza wydatków, składowych i dofinansowania
Koszt budowy biogazowni rolniczej w Polsce waha się od 1,5 mln zł dla małej instalacji 50 kW do ponad 25 mln zł dla dużej biogazowni 1 MW elektrycznych. Tak duże rozbieżności wynikają z kilku zmiennych jednocześnie: mocy instalacji, wybranej technologii fermentora (beton vs stal prefabrykowana), odległości od sieci elektroenergetycznej (przyłącze może kosztować od 100 000 do 600 000 zł), dostępności tańszych lub droższych wykonawców i zakresu niezbędnej infrastruktury. Poniżej szczegółowa tabela kosztów każdego elementu z podziałem na procentowy udział w budżecie, analiza ukrytych kosztów które zaskakują inwestorów, oraz kalkulacja jak dofinansowanie PROW zmienia ROI.
Koszty budowy biogazowni — szczegółowe rozbicie na składowe

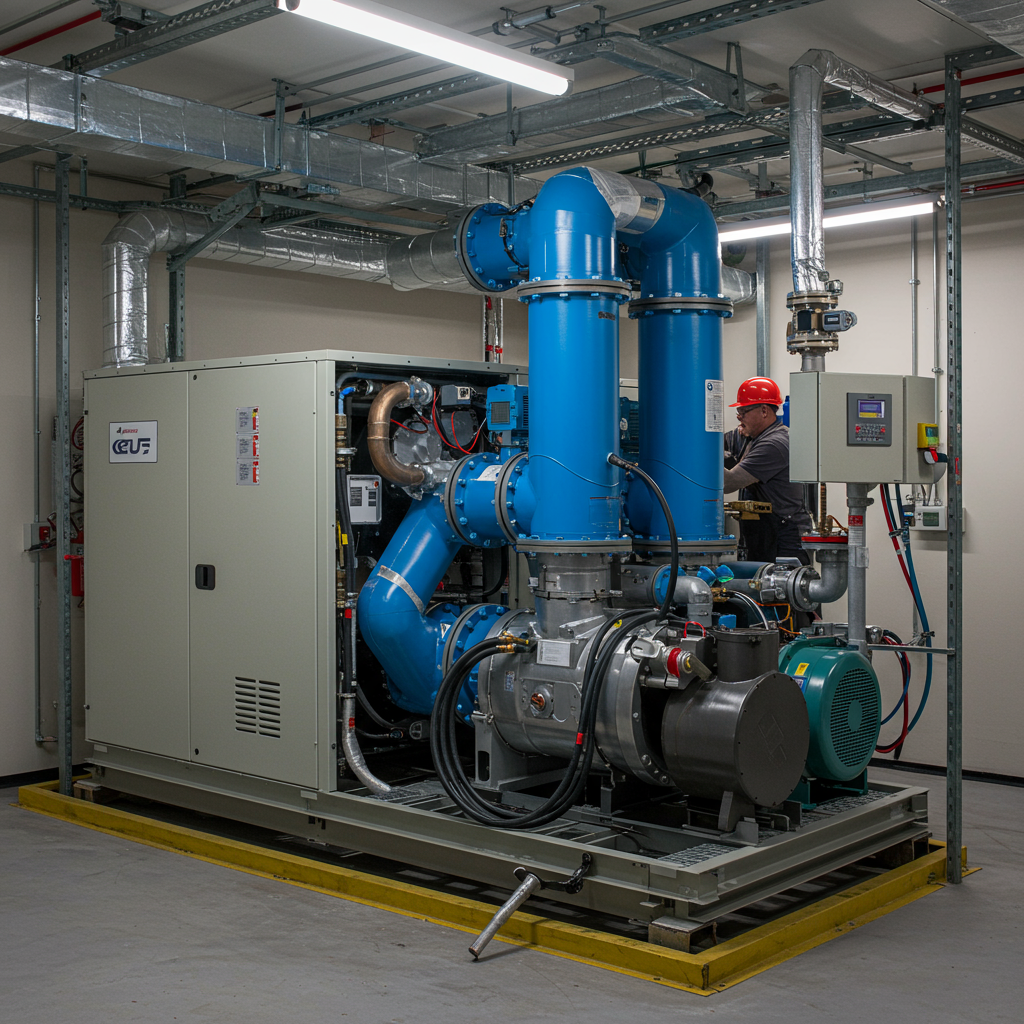

Przy planowaniu budżetu biogazowni kluczowe jest rozumienie proporcji poszczególnych składowych. Fermentory to zazwyczaj największa lub druga największa pozycja — przy biogazowni 250 kW potrzeba łącznie 2 000–3 000 m³ objętości fermentorów (główny + pofermentator). Koszt: 500–800 zł/m³ przy budowie betonowej, 700–1 200 zł/m³ przy stalowej emaliowanej. Różnica między najtańszym a najdroższym rozwiązaniem to 600 000–900 000 zł dla fermentorów — decyzja o technologii ma duże znaczenie finansowe. Agregat CHP (silnik gazowy z generatorem) to drugi co do wielkości wydatek — przy 250 kW elektrycznych: 700 000–1 200 000 zł. Tutaj nie warto oszczędzać na jakości: awaryjny agregat CHP zimą oznacza brak produkcji energii i brak ciepła dla fermentora (który traci temperaturę i wymaga kosztownego przywrócenia stabilności biologicznej). Renomowane marki (Jenbacher, MWM Caterpillar, 2G Energy) są droższe, ale mają niższe koszty serwisu i dłuższą żywotność. Zbiornik digestatu: przykryty zbiornik jest obowiązkowy przy instalacjach z pozwoleniem zintegrowanym — ujmuje biogaz resztkowy i eliminuje odory z otwartych lagun. Koszt: 300 000–700 000 zł przy 250 kW. Przyłącze elektroenergetyczne to pozycja o największej zmienności: przy biogazowni bezpośrednio przy linii nN (niskie napięcie) — 50 000–100 000 zł; przy konieczności budowy 1–2 km linii SN (średnie napięcie) z własną stacją transformatorową — 300 000–600 000 zł. Ten koszt trzeba sprawdzić u OSD (Energa, Tauron, PGE Dystrybucja, Enea) przed decyzją inwestycyjną — może zmienić całą ekonomikę projektu.

| Element biogazowni | Biogazownia 250 kW | Biogazownia 500 kW | Udział % w koszcie całk. |
|---|---|---|---|
| Fermentory (główny + pofermentator) | 1 000 000–2 000 000 zł | 2 000 000–4 000 000 zł | 20–35% |
| Agregat CHP | 700 000–1 200 000 zł | 1 200 000–2 000 000 zł | 15–25% |
| Zbiornik digestatu (przykryty) | 300 000–700 000 zł | 600 000–1 500 000 zł | 8–15% |
| Instalacja gazowa + odsiarczanie | 200 000–400 000 zł | 350 000–700 000 zł | 5–8% |
| Przyłącze elektroenergetyczne | 100 000–500 000 zł | 150 000–600 000 zł | 5–10% |
| Infrastruktura (place, drogi, budynki) | 200 000–400 000 zł | 300 000–600 000 zł | 5–8% |
| Projekt + dokumentacja + nadzór | 150 000–300 000 zł | 200 000–500 000 zł | 3–6% |
| Rezerwa na nieprzewidziane (15–20%) | 400 000–700 000 zł | 700 000–1 400 000 zł | 15–20% |
| RAZEM szacunkowy | 3 050 000–6 200 000 zł | 5 500 000–11 300 000 zł | 100% |
Koszty orientacyjne dla biogazowni rolniczych na substratach gnojowicowych z kiszonką. Duże rozbieżności wynikają z lokalizacji (odległość od sieci), technologii fermentora i dostępności tańszych wykonawców lokalnych. Plus VAT 23% na usługi budowlane (przy braku zwolnienia). Stan na marzec 2026.
Ukryte koszty budowy biogazowni — co zaskakuje inwestorów
Doświadczeni inwestorzy biogazowi wskazują kilka kategorii kosztów, które są systematycznie niedoszacowywane przez osoby budujące pierwszą instalację. Przyłącze elektroenergetyczne i czas oczekiwania na warunki przyłączenia — OSD ma ustawowy termin 150 dni na wydanie decyzji, ale w praktyce przy przeciążonych sieciach i dużej kolejce wniosków czas ten wydłuża się do 12–24 miesięcy. Podczas oczekiwania inwestor ponosi koszty finansowania przedinwestycyjnego bez możliwości rozpoczęcia budowy — to realne koszty finansowe 100 000–300 000 zł przy większych instalacjach. Inflacja kosztów budowlanych: przy 2–3-letnim harmonogramie realizacji (decyzja środowiskowa → projekt → budowa) realne koszty mogą wzrosnąć o 15–25% względem ofert zbieranych na początku — warto zabezpieczyć się kontraktami z indeksacją lub rezerwą 20% budżetu. Rozruch biologiczny: 2–4 miesiące zanim fermentor osiągnie pełną produkcję biogazu — przez ten czas instalacja generuje koszty (ogrzewanie fermentora, serwis, pracownicy) bez przychodów. Koszty zarządzania projektem: przy braku własnego doświadczenia — zatrudnienie niezależnego project managera do nadzoru nad wykonawcami (3–5% wartości inwestycji) zapobiega błędom kosztującym wielokrotnie więcej. Szczegółowe etapy budowy i formalności — w artykule budowa biogazowni. Ogłoszenia branżowe na Biomasa Portal.

| Scenariusz dofinansowania | Koszt budowy (250 kW) | Dofinansowanie | Nakład własny | ROI nakładu własnego |
|---|---|---|---|---|
| Brak dofinansowania | 5 000 000 zł | 0 zł | 5 000 000 zł | 10–18 lat |
| Agroenergia 40% dotacji | 5 000 000 zł | 2 000 000 zł | 3 000 000 zł | 6–10 lat |
| PROW 65% dotacji | 5 000 000 zł | 3 250 000 zł | 1 750 000 zł | 3–6 lat |
| FEnIKS 85% dotacji (powyżej 1 MW) | — | — | — | 2–4 lata |
| PROW 65% + aukcja OZE 760 zł/MWh | 5 000 000 zł | 3 250 000 zł | 1 750 000 zł | 3–5 lat |
ROI obliczone przy: własnych substratach (gnojowica), zagospodarowaniu 70% ciepła (oszczędność ogrzewania), cenie aukcyjnej 760 zł/MWh. Bez zagospodarowania ciepła ROI dłuższe o 30–50%. Dane orientacyjne marzec 2026.
Jak sfinansować budowę biogazowni — mix finansowania
Optymalny mix finansowania biogazowni rolniczej 200–500 kW łączy kilka źródeł: dotacja PROW (65% kosztów kwalifikowanych, wypłacana po zakończeniu inwestycji — wymaga prefinansowania lub kredytu pomostowego), kredyt inwestycyjny bankowy (25–30% kosztów, oprocentowanie 5–8%, zabezpieczenie hipoteką na nieruchomości rolnej i aktywach biogazowni), wkład własny inwestora (5–15%). Przy tej strukturze inwestor finansuje z własnych środków tylko 5–15% całkowitego kosztu — resztę pokrywają dotacja i kredyt spłacany z przychodów biogazowni. Ważne: dotacja PROW jest wypłacana po zakończeniu i odbiorze inwestycji — przez cały okres budowy (6–18 miesięcy) trzeba sfinansować pełny koszt z kredytu pomostowego lub własnych środków. Banki specjalizujące się w finansowaniu OZE (BNP Paribas, PKO BP, Bank Ochrony Środowiska) mają dedykowane produkty kredytowe dla biogazowni — warto konsultować strukturę finansowania z brokerem finansowym specjalizującym się w OZE przed złożeniem wniosku o PROW.
Interesujesz się budową biogazowni? Przeglądaj ogłoszenia i aktualności na Biomasa Portal.
Przeglądaj ogłoszeniaJak wybrać wykonawcę biogazowni — na co uważać przy przetargu
Wybór wykonawcy biogazowni to decyzja z konsekwencjami na 15–20 lat — bo to wykonawca odpowiada za rozruch biologiczny i często oferuje wieloletni kontrakt serwisowy. Kilka kluczowych kryteriów przy ocenie ofert: (1) Referencje — poproś o kontakt do trzech inwestorów z instalacjami o podobnej mocy i substratach; odwiedź przynajmniej jedną działającą instalację danego wykonawcy. (2) Gwarancja wydajności biogazu — dobry wykonawca daje gwarancję minimalnej produkcji biogazu (m³/dobę) przez pierwsze 12 miesięcy; jeśli tego nie oferuje — jest to sygnał niepewności co do projektu. (3) Umowa serwisowa — sprawdź warunki serwisu agregatu CHP po gwarancji; koszt serwisu agregatu 250 kWe to 60 000–100 000 zł/rok — warto znać te koszty przed podpisaniem umowy budowlanej. (4) Ubezpieczenie OC wykonawcy — minimalna polisa OC na 5 mln zł; sprawdź czy wykonawca jest ubezpieczony na wypadek błędów projektowych i wykonawczych. (5) Termin zakończenia z karami umownymi — kontrakt powinien przewidywać kary za opóźnienia (0,1–0,5% wartości kontraktu za każdy tydzień zwłoki). Niezależny nadzór inwestorski (inspektor nadzoru z doświadczeniem w biogazowniach) kosztuje 2–4% wartości inwestycji, ale często ratuje od błędów wartych wielokrotnie więcej.
Przy wszystkich kompleksjach finansowania i formalności warto pamiętać o fundamentalnym argumencie dla biogazowni: jest to technologia, która jednocześnie produkuje energię, zagospodarowuje odpad (gnojowicę), produkuje nawóz organiczny i zmniejsza emisje gazów cieplarnianych z rolnictwa. Żadna inna technologia OZE nie łączy tylu korzyści w jednym projekcie. Właśnie to sprawia że mimo biurokratycznych trudności i długiego czasu realizacji — mała biogazownia jest jedną z najatrakcyjniejszych inwestycji dla właściciela dużej fermy zwierzęcej w Polsce w 2026 roku.
Najczęściej zadawane pytania
Ile kosztuje budowa biogazowni rolniczej?
Koszt budowy biogazowni rolniczej w Polsce (marzec 2026): mała biogazownia 50 kW — 1,5–3 mln zł; biogazownia 100 kW — 2,5–5 mln zł; biogazownia 250 kW — 5–9 mln zł; biogazownia 500 kW — 8–15 mln zł; biogazownia 1 MW — 15–25 mln zł. Duże różnice wynikają z: lokalizacji i odległości od sieci elektroenergetycznej (przyłącze może kosztować 100 000–600 000 zł), wybranej technologii fermentora (beton vs stal), dostępności tańszych lub droższych wykonawców lokalnych i zakresu niezbędnej infrastruktury.
Ile kosztuje agregat CHP do biogazowni?
Agregaty kogeneracyjne CHP na biogaz: do 50 kWe — 250 000–500 000 zł (Yanmar, Tedom, MWM); 100–200 kWe — 400 000–900 000 zł; 250–500 kWe — 700 000–1 500 000 zł; powyżej 500 kWe — 1 200 000–3 000 000 zł (MWM, Jenbacher, Caterpillar). Agregat CHP to zazwyczaj największa lub druga największa pozycja kosztowa w biogazowni. Serwis agregatu wymagany co 8 000–10 000 h pracy (ok. raz w roku): koszt 40 000–150 000 zł zależnie od mocy i marki.
Ile kosztuje fermentor do biogazowni?
Fermentor betonowy do biogazowni (koszt za m³ pojemności): proste zbiorniki betonowe bez membrany — 300–500 zł/m³; zbiornik betonowy z elastyczną membraną gazową EPDM lub TPO — 500–800 zł/m³; zbiornik stalowy emaliowany (Lindhauer, Lipp) — 700–1 200 zł/m³; zbiornik z GRP (szkło wzmacniane włóknem) — 600–1 000 zł/m³. Dla biogazowni 250 kW potrzebny fermentor 2 000–3 000 m³ łącznie (główny + pofermentator): koszt fermentorów 1 000 000–2 400 000 zł. Izolacja cieplna fermentora (ważna dla kosztów ogrzewania): 50–100 zł/m² powierzchni zewnętrznej.
Jakie są koszty ukryte przy budowie biogazowni?
Koszty często niedoszacowane przez inwestorów: (1) Przyłącze elektroenergetyczne — przy odległości ponad 500 m od sieci SN (średnie napięcie): 150 000–600 000 zł za linię + stację transformatorową; (2) Place manewrowe i drogi wewnętrzne — do 200 000 zł dla dużej instalacji; (3) Biofiltr na hali przyjęcia substratu — 30 000–80 000 zł; (4) System separacji digestatu — 50 000–120 000 zł; (5) Koszty finansowania zewnętrznego (prowizje bankowe, koszty gwarancji BGK) — 2–5% wartości kredytu; (6) Inflacja kosztów budowlanych między ofertą a realizacją — 10–20% przy 2-letnim harmonogramie. Rezerwa 15–20% całkowitego budżetu na nieprzewidziane wydatki to minimum rozsądnego planowania.
Czy można zbudować biogazownię taniej — jakie są sposoby na redukcję kosztów?
Sprawdzone sposoby na obniżenie kosztów budowy biogazowni: (1) Biogazownia kontenerowa (prefabrykowana) zamiast tradycyjnej budowy — fermentor, CHP i automatyka dostarczane gotowe w kontenerach; czas montażu 2–4 tygodnie zamiast 12–18 miesięcy; koszt o 15–25% niższy. (2) Fermentory betonowe budowane lokalnie zamiast stalowych prefabrykowanych — przy dostępności tanich wykonawców lokalnych: oszczędność 30–40% na fermentorach. (3) Zakup agregatu CHP z drugiej ręki po przeglądzie — generatory używane po 40 000–60 000 h pracy kosztują 40–60% ceny nowego; ryzyko: wyższe koszty serwisu. (4) Grupowe inwestycje (klastry OZE) — kilku rolników dzieląc koszty budowy i eksploatacji redukuje jednostkowe nakłady o 20–35%.
