Ile kosztuje biogazownia — szczegółowa analiza kosztów i wpływ dofinansowaniaBiomasa dla biogazowni
Substraty, biomasa hurtowa, słoma i pellet agro dla operatorów biogazowni — w jednym miejscu, z całej Polski.
Ile kosztuje biogazownia — szczegółowa analiza kosztów i wpływ dofinansowania
Koszt budowy biogazowni rolniczej w Polsce waha się od 1,5 mln zł dla instalacji 50 kW do ponad 25 mln zł dla 1 MW elektrycznego. Tak duży rozstrzał wynika z kilku jednocześnie działających zmiennych: mocy instalacji, odległości od sieci elektroenergetycznej, technologii fermentora i zakresu niezbędnej infrastruktury. Kluczowe pytanie dla inwestora nie brzmi "ile kosztuje biogazownia?" lecz "jaki jest mój nakład własny po dofinansowaniu?" — bo program PROW 2023–2027 (65% dotacji) i FEnIKS (85% dla instalacji powyżej 1 MW) mogą zredukować nakład własny do zaledwie 15–35% całkowitego kosztu budowy, co zmienia ROI z nieakceptowalnych 15 lat do atrakcyjnych 4–6 lat. Poniżej szczegółowa analiza kosztów każdego elementu i jak mieszać źródła finansowania.
Koszty budowy biogazowni — rozbicie na składowe dla każdej mocy

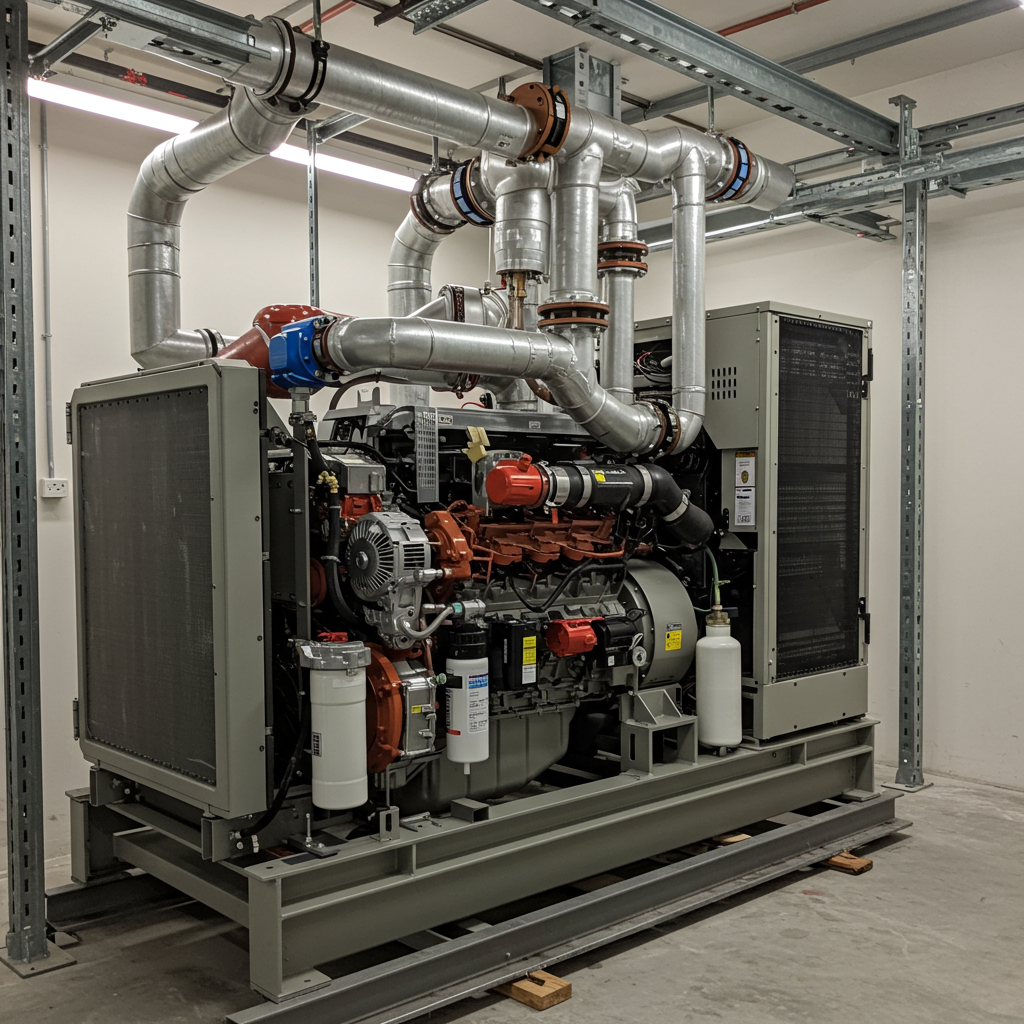

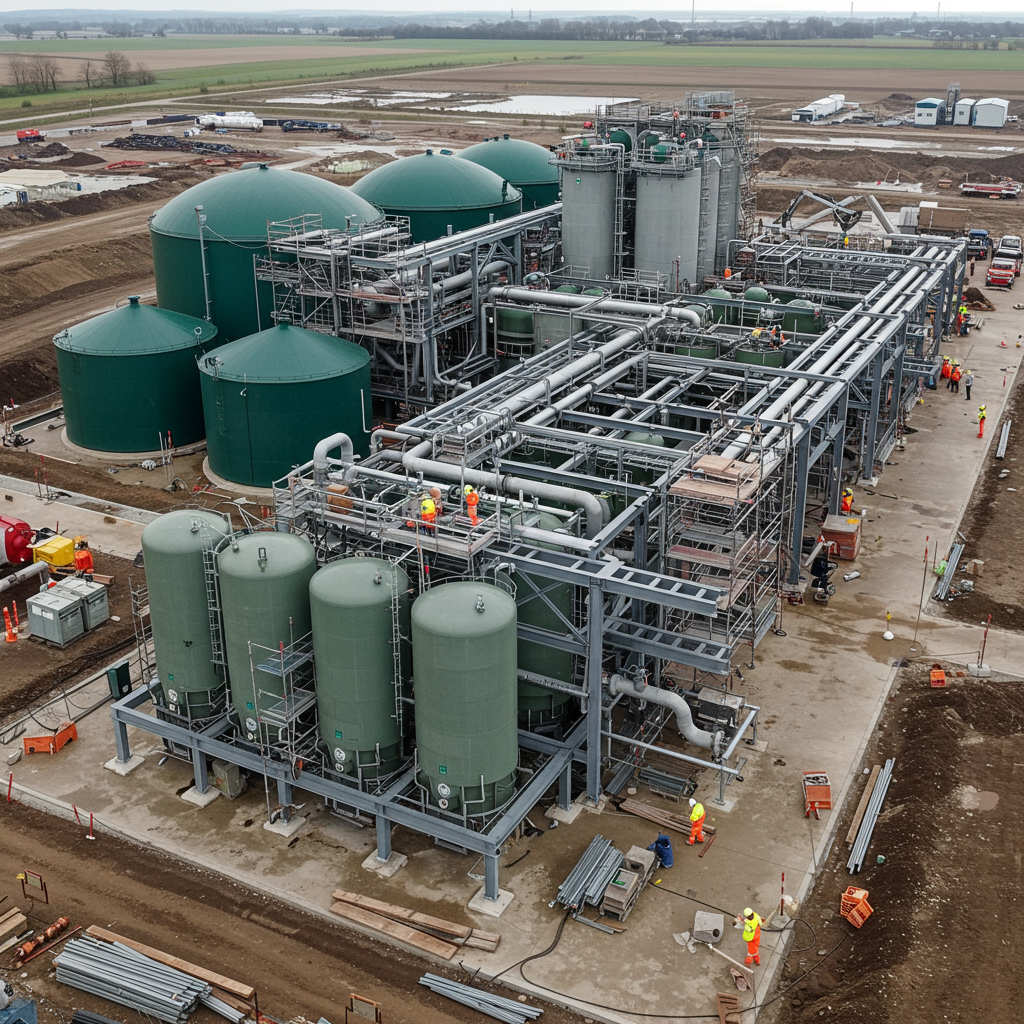

Kosztorys biogazowni zależy silnie od mocy i lokalizacji. Przy planowaniu budżetu warto znać proporcje poszczególnych elementów — bo to one decydują gdzie szukać oszczędności i gdzie nie wolno ciąć kosztów. Agregat CHP (silnik gazowy z generatorem) to zazwyczaj 15–25% całkowitego kosztu i największa pozycja po fermentorach. Tutaj nie wolno oszczędzać na marce — renomowane silniki (Jenbacher, MWM Caterpillar, 2G Energy) kosztują więcej, ale mają niższe koszty serwisu, rzadsze awarie i dostępność części w Polsce. Fermentory to 20–35% kosztu — tu jest przestrzeń na optymalizację: beton od lokalnego wykonawcy vs stal prefabrykowana; różnica 30–40% na tej pozycji. Zbiornik digestatu (przykryty — obowiązkowy przy większości pozwoleń) to 8–15% — tu też możliwa oszczędność przez lokalne wykonawstwo. Przyłącze elektroenergetyczne to pozycja o największej zmienności — od 50 000 zł przy bliskości sieci nN do 600 000 zł przy konieczności budowy linii SN 1–2 km z własną stacją transformatorową. Ten koszt trzeba sprawdzić w OSD (Energa, Tauron, PGE Dystrybucja, Enea) jako jeden z pierwszych kroków przed decyzją inwestycyjną — bo może zmienić całą ekonomikę projektu. Dokumentacja i projekt: 3–6% — zbyt mała kwota żeby na niej oszczędzać; dobry projektant z doświadczeniem biogazowym zapobiegnie błędom kosztującym wielokrotnie więcej przy realizacji.

| Element | 50 kW | 250 kW | 500 kW | Udział w koszcie |
|---|---|---|---|---|
| Fermentory | 300–700 tys. | 1–2 mln | 2–4 mln | 20–35% |
| Agregat CHP | 250–500 tys. | 700 tys.–1,2 mln | 1,2–2 mln | 15–25% |
| Zbiornik digestatu | 150–350 tys. | 300–700 tys. | 600 tys.–1,5 mln | 8–15% |
| Instalacja gazowa+automatyka | 80–180 tys. | 200–400 tys. | 350–700 tys. | 5–8% |
| Przyłącze elektroenergetyczne | 50–200 tys. | 100–500 tys. | 150–600 tys. | 5–10% |
| Infrastruktura + dokumentacja | 200–400 tys. | 350–700 tys. | 500 tys.–1 mln | 8–12% |
| Rezerwa 15–20% | 175–400 tys. | 400–800 tys. | 650 tys.–1,5 mln | 15–20% |
Kwoty w PLN. Duże rozbieżności wynikają z lokalizacji, technologii i odległości od sieci. Dane orientacyjne marzec 2026.
| Moc | Koszt całkowity | Z Agroenergia 40% | Z PROW 65% | ROI (PROW + aukcja OZE) |
|---|---|---|---|---|
| 50 kW el. | 1,5–3 mln zł | nakład 0,9–1,8 mln zł | nakład 0,5–1,05 mln zł | 4–8 lat |
| 100 kW el. | 2,5–5 mln zł | nakład 1,5–3 mln zł | nakład 0,9–1,75 mln zł | 4–7 lat |
| 250 kW el. | 5–9 mln zł | nakład 3–5,4 mln zł | nakład 1,75–3,15 mln zł | 3–6 lat |
| 500 kW el. | 8–15 mln zł | nakład 4,8–9 mln zł | nakład 2,8–5,25 mln zł | 4–7 lat |
| 1 MW el. | 15–25 mln zł | nakład 9–15 mln zł | nakład 5,25–8,75 mln zł | 4–8 lat |
ROI przy: zagospodarowaniu 70% ciepła, własnych substratach, aukcji OZE 760 zł/MWh, 8 000 h/rok pracy. Bez zagospodarowania ciepła ROI dłuższe o 30–50%. Marzec 2026.
Ukryte koszty budowy biogazowni — co inwestorzy systematycznie niedoszacowują
Doświadczeni inwestorzy biogazowi wskazują kilka kategorii kosztów systematycznie pomijanych przy pierwszych kalkulacjach. Czas oczekiwania na warunki przyłączenia OSD — OSD ma ustawowy termin 150 dni na wydanie decyzji, ale przy przeciążonych sieciach czas ten wynosi 12–24 miesiące. Przez cały ten czas inwestor ponosi koszty finansowania bez możliwości uruchomienia produkcji — realne koszty finansowe 100 000–300 000 zł przy większych instalacjach. Inflacja kosztów budowlanych: przy 2–3-letnim harmonogramie realizacji materiały mogą podrożeć o 15–25% względem ofert z początku projektu — rezerwa 20% jest minimum, nie luksusem. Rozruch biologiczny: 2–4 miesiące po fizycznym zakończeniu budowy gdzie instalacja generuje koszty operacyjne bez przychodów — koszt ogrzewania fermentora, serwis, pracownicy: 50 000–150 000 zł. Korekty projektowe: błędy wykryte podczas budowy kosztują 5–15% wartości kontraktu; niezależny nadzór inwestorski (2–4% wartości inwestycji) eliminuje większość i zwraca się wielokrotnie. Koszty prefinansowania PROW: dotacja wypłacana po zakończeniu — przez czas budowy (6–18 miesięcy) potrzebny kredyt pomostowy na pełną kwotę inwestycji; odsetki od kredytu pomostowego: 200 000–600 000 zł przy instalacji 5–12 mln zł i stopie 6–8% przez rok. Szczegóły każdego etapu budowy — w artykule koszt budowy biogazowni. Ogłoszenia branżowe na Biomasa Portal.

Jak sfinansować biogazownię — optymalny mix dotacji, kredytu i kapitału własnego
Optymalny model finansowania biogazowni rolniczej łączy trzy źródła. Dotacja PROW 65% kosztów kwalifikowanych (max 5 mln PLN dla instalacji do 500 kW, więcej dla większych) — wypłacana po weryfikacji przez ARiMR; wymaga prefinansowania lub kredytu pomostowego przez czas budowy. Kredyt inwestycyjny bankowy 20–30% całkowitego kosztu — spłacany z przychodów z aukcji OZE przez 15 lat; banki specjalizujące się w finansowaniu OZE: BOŚ Bank, BNP Paribas Agro, PKO BP Agro. Wkład własny inwestora 5–15%. Przy tej strukturze dla biogazowni 500 kW (12 mln zł): nakład własny ok. 1,2–1,8 mln zł, reszta pokryta dotacją i kredytem spłacanym z przychodów. ROI nakładu własnego przy aukcji OZE 760 zł/MWh i zagospodarowaniu ciepła: 3–6 lat. Przed złożeniem wniosku do ARiMR: konsultacja z doradcą ARiMR (bezpłatna), przygotowanie biznesplanu i analizy substratów (koszt 15 000–40 000 zł — wart każdej złotówki przy inwestycji rzędu kilku milionów). Szczegóły ekonomiki — w artykule mała biogazownia.
Interesujesz się budową biogazowni? Przeglądaj ogłoszenia branżowe na Biomasa Portal.
Przeglądaj ogłoszeniaROI biogazowni bez dofinansowania — kiedy projekt stoi na własnych nogach
Pytanie o ROI bez dofinansowania jest kluczowe dla inwestorów którzy nie kwalifikują się do PROW (brak statusu rolnika) lub którzy nie chcą czekać na nabory. Biogazownia 250 kW elektrycznych bez dofinansowania przy koszcie 5–7 mln zł i przychodach z aukcji OZE 760 zł/MWh: produkcja 2 000 000 kWh/rok × 0,76 zł = 1 520 000 zł przychodów z prądu rocznie. Ciepło zagospodarowane (275 kW × 8 000 h × 0,80 zł/kWh oszczędność = 1 760 000 zł) — łącznie 3 280 000 zł/rok przychodów i oszczędności. Koszty operacyjne (substrat jeśli własny = 0, serwis CHP 80 000–120 000 zł, pracownicy 90 000 zł, pozostałe 60 000 zł): ok. 250 000–270 000 zł/rok. EBITDA: ok. 3 010 000 zł/rok. ROI bez dofinansowania: 5–7 mln zł / 3 mln zł EBITDA = ok. 1,7–2,3 roku! Brzmi za dobrze — bo jest. Ten wynik zakłada: 100% zagospodarowanego ciepła (rzadko osiągalne), własne substraty (gnojowica z fermie 1 000+ krów), i wygraną aukcję OZE. Realistyczna korekta: 60–70% zagospodarowania ciepła, trochę zakupionej kiszonki: EBITDA ok. 1 800 000–2 200 000 zł/rok. ROI: 2,5–4 lata bez dofinansowania. To nadal bardzo dobry wynik — co tłumaczy dlaczego biogazownia przy dużej fermie ze 100% własnych substratów jest jedną z najatrakcyjniejszych inwestycji OZE w Polsce niezależnie od dostępności dofinansowania.
Dla mniejszych instalacji (50–100 kW) bez dofinansowania — ROI jest znacznie mniej atrakcyjne ze względu na wyższe koszty jednostkowe (amortyzacja, serwis na tonę biogazu). Przy 50 kW elektrycznych bez dofinansowania: ROI 8–15 lat — na granicy akceptowalności. Stąd programy Agroenergia i PROW są kluczowe szczególnie dla małych instalacji rolniczych, gdzie ekonomika bez dotacji jest trudna.
Kluczowe wnioski dla potencjalnego inwestora: zawsze sprawdzaj koszt przyłącza elektroenergetycznego zanim zlecisz projekt — to może zmienić całą ekonomikę. Nie zaczynaj od pytania "ile kosztuje biogazownia?" lecz "ile substratu mam, czy mogę zagospodarować ciepło i jak daleko jestem od sieci elektroenergetycznej?" — odpowiedzi na te trzy pytania determinują czy projekt ma sens i jakim powinien być jego rozmiar.
Najczęściej zadawane pytania
Ile kosztuje biogazownia rolnicza 500 kW?
Biogazownia rolnicza 500 kW elektrycznych: koszt całkowity 8–15 mln zł z infrastrukturą i 15–20% rezerwą budżetową. Główne składowe: fermentory 2 000–5 000 m³ (2–4 mln zł), agregat CHP 500 kWe (1,2–2 mln zł), zbiornik digestatu przykryty (600 000–1,5 mln zł), instalacja gazowa i automatyka (350–700 000 zł), przyłącze elektroenergetyczne (100 000–600 000 zł), infrastruktura i dokumentacja (500 000–1 mln zł).
Ile kosztuje biogazownia 1 MW elektryczny?
Biogazownia 1 MW elektryczny (duża instalacja): koszt całkowity 15–25 mln zł. Wymaga pełnej oceny oddziaływania na środowisko i koncesji URE. Agregat CHP 1 MWe (lub 2×500 kW): 2,5–4,5 mln zł. Przy dofinansowaniu FEnIKS 85% kosztów kwalifikowanych (dostępny od 1 MW): nakład własny inwestora ok. 2,3–3,75 mln zł — najlepsza proporcja dofinansowania ze wszystkich programów.
Co sprawia że koszty biogazowni tak się różnią?
Pięć głównych czynników zmienności: (1) Odległość od sieci elektroenergetycznej — linia SN 1 km +200 000–400 000 zł; (2) Technologia fermentora — beton lokalny vs stal prefabrykowana: różnica 30–40%; (3) Substrat — instalacja na gnojowicy jest prostsza niż na substratach stałych wymagających rębaka i mieszalnika; (4) Lokalizacja — ceny robocizny różnią się regionalnie o 20–30%; (5) Zakres infrastruktury — biogazownia przy gotowej fermie jest 20–30% tańsza niż greenfield.
Jak dofinansowanie zmienia koszt budowy biogazowni?
Przykład dla biogazowni 500 kW, koszt 12 mln zł: bez dofinansowania — nakład własny 12 mln zł, ROI 12–18 lat; Agroenergia 40% — nakład 7,2 mln zł, ROI 7–11 lat; PROW 65% — nakład 4,2 mln zł, ROI 4–6 lat; FEnIKS 85% (od 1 MW) — nakład 1,8 mln zł, ROI poniżej 3 lat. Kluczowe: dotacja PROW wypłacana po zakończeniu inwestycji — przez czas budowy potrzebny kredyt pomostowy.
Czy można zbudować biogazownię taniej?
Trzy strategie redukcji: (1) Biogazownia kontenerowa (prefabrykowana) — o 15–25% taniej, montaż 2–6 tygodni zamiast 12–18 miesięcy; (2) Fermentory betonowe od lokalnego wykonawcy zamiast stalowych prefabrykowanych — oszczędność 30–40% na fermentorach; (3) Klaster kilku rolników — wspólna instalacja dzieląca koszty, nakład na rolnika zmniejsza się o 30–50%.
